BIM技术在建筑机电安装中的应用
本文聚焦于 BIM 技术在建筑机电安装领域的应用研究,阐述 BIM 技术的核心优势,并结合实际案例分析应用效果。研究表明,BIM 技术能有效解决机电安装中的诸多问题,提升工程质量和效率,降低工程成本,为建筑机电安装工程的全生命周期管理提供有力支持,具有广阔的应用前景。
在建筑行业迅猛发展的进程中,建筑机电安装工程于建筑工程中的地位愈发重要,机电安装工程涵盖电气、给排水、暖通、消防等众多专业领域,其系统繁杂管线相互交错致使施工难度颇高,传统的二维设计与管理方式难以契合现代建筑机电安装工程的高精度高效率需求,易产生管线碰撞施工顺序紊乱,成本控制艰难等状况,致使工程返工工期延误以及成本提升。BIM(建筑信息模型)技术作为一种新兴的数字化技术,以三维数字技术为基础集成了建筑工程项目各种相关信息,为建筑机电安装工程的设计施工和运维管理提供了全新的解决方案,BIM 技术具有可出图性等特点,能够有效解决传统方法在机电安装工程中存在的问题,提高工程质量和效率,降低成本提升建筑的整体性能和价值,其特点包括可视化协调性、模拟性、优化性。

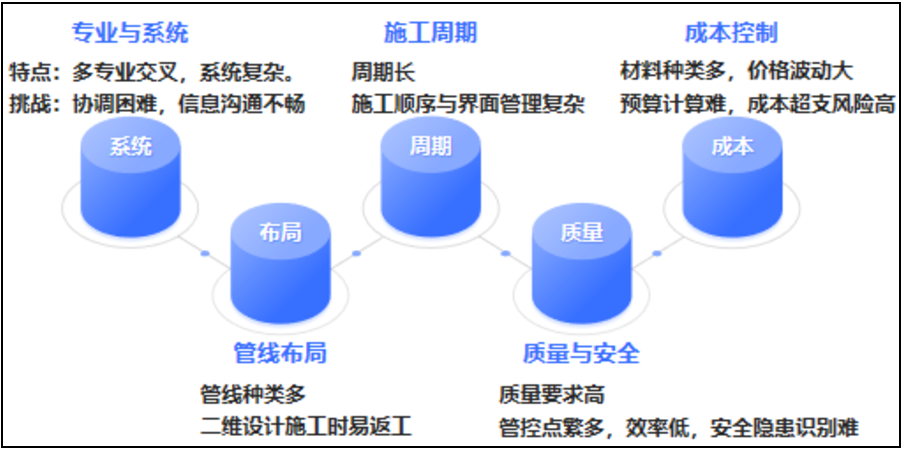

图 1 建筑机电安装工程特点与挑战

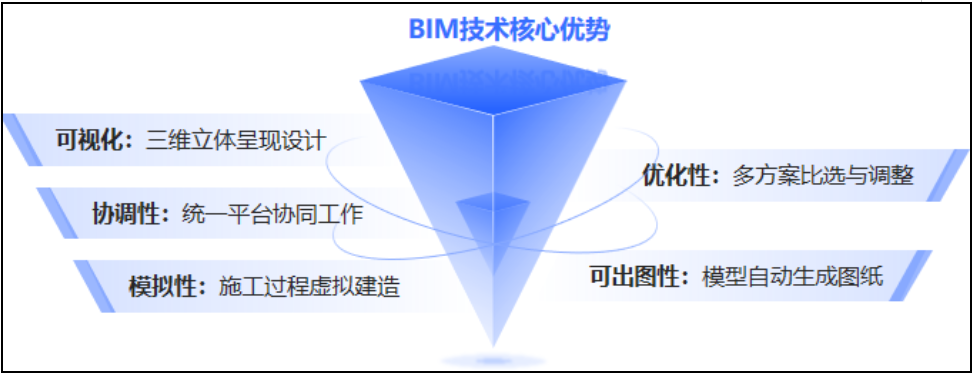

图 2 BIM 技术核心优势与应用价值
一、BIM 技术在建筑机电安装中的具体应用
(一)碰撞检查和布局优化
在建筑机电安装工程中各专业管线之间存在的碰撞问题,是一个颇为常见且棘手的问题。传统的二维设计方式发现管线之间碰撞的难度较大,常常在施工过程中才发现问题从而导致返工以及工期延误,BIM 技术可通过构建三维模型针对各专业管线展开碰撞检查,预先察觉碰撞问题并且及时予以调整与优化(见图 3)。与此同时,借助 BIM 模型能够针对机电设备的布局予以优化,合理地运用空间提升设备的运行效率以及维护的便利性。

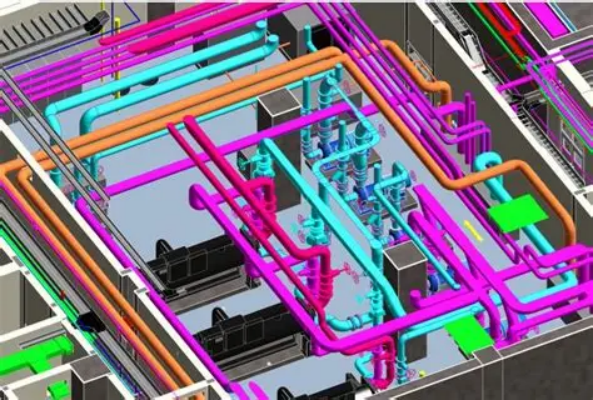

图 3 BIM 管道三维模型
(二)施工管理
1.施工进度管理
BIM 技术可将施工进度规划跟施工进度计划相结合构建 4D 施工模拟模型,将三维模型和时间维度进行关联,直观地呈现施工进度与施工过程,借助施工模拟能够预先察觉施工进度计划里存在的问题与不合理的地方及时予以调整和优化,保证施工进度的顺利推进,与此同时,施工人员能够依据 4D 模型展开施工规划以及资源调配,提高施工效率与管理水准。
2. 施工质量管理
BIM 技术能够给施工质量管理给予强有力的支撑,另外BIM 模型还能够跟质量检测设备和软件加以集成,达成质量数据的自动采集以及分析提升质量管理的效率与准确性,施工人员能够在模型中针对施工进程中的质量方面的信息以及问题予以记录,迅速反馈给项目管理人员,从而能够及时予以处理以及整改。此外,BIM模型还可以与质量检测设备和软件进行集成,实现质量数据的自动采集和分析提高质量管理的效率和准确性。
3. 施工安全管理
BIM技术能够为施工安全管理给予可视化的工具以及手段,通过构建三维安全模型对施工现场的危险源予以识别与标注,拟定相应的安全防护举措以及应急预案,施工人员可经由模型明晰施工现场的安全态势,以及危险区域增强安全意识与自我防护能力,项目管理人员能够凭借模型对施工安全展开实时的监控以及管理,及时察觉并处置安全隐患以保障施工安全。
(三)成本控制
1.材料成本控制
BIM 技术能够精准地对机电安装工程所需要的材料数量以及规格予以统计,进而为材料采购以及成本控制给予相应的依据,借助 BIM 模型能够把各专业管线的长度和管径材质等信息予以提取,进而生成材料清单,依照材料清单来开展材料采购计划的编制工作以及成本控制,与此同时于施工进程当中能够依循模型实时对材料的使用情形予以监控,以防材料出现浪费以及超支的状况。
2. 人工成本控制
BIM 技术能够对施工方案以及施工进度予以优化,将施工人员和施工时间进行合理安排,提升施工效率进而降低人工成本,经由施工模拟以及进度管理能够预先察觉施工进程中的问题与不合理的地方,即刻予以调整以及优化防止施工过程中的返工以及变更缩减人工投入,同时依据模型能够对施工人员的工作任务和工作时间予以合理规划,提升施工人员的工作效率,削减人工成本。
(四)运维管理
BIM 技术能够为建筑机电安装工程的运维管理,给予全方位的信息支撑,通过构建运维管理模型把机电设备的信息维护记录和维修计划等整合至模型内,达成设备的全生命周期管理,运维人员能够凭借模型迅速查询设备的信息以及维护记录,知晓设备的运行状态和维护需求,适时开展设备的维护与维修工作,延长设备的可靠性与使用寿命。
综上所述,BIM 技术贯穿了机电安装工程的设计、施工与运维全阶段,其应用并非孤立,而是一个信息持续传递、价值层层深化的集成过程。这一全过程的应用框架与数据流如图 4 所示。

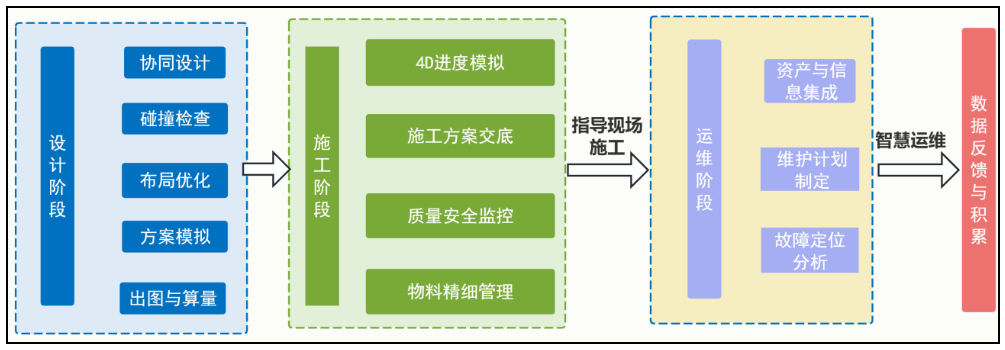

图 4 BIM 技术在机电安装工程全生命周期应用框架图
二、BIM 技术在建筑机电安装中的应用案例分析
(一)项目概况
某商业综合大型体项目建筑面积约 20 万平方米,包含购物中心写字楼酒店等多样功能,机电安装工程涵盖电气给排水暖通消防智能化等众多专业,其系统繁杂管线纵横交错,为了提高施工效率和管理水平确保工程质量和进度,该项目在机电安装工程的设计施工和运维管理中采用了 BIM 技术。
(二)BIM 技术应用过程
1.设计阶段
在设计阶段,项目团队借助 BIM 技术开展了多专业协同建模,以及深度优化工作,各专业设计人员于统一的 BIM 平台展开建模工作,达成了电气、给排水、暖通、消防以及智能化等系统的三维集成,借助 BIM 软件所具备的碰撞检测功能,累计将 300 余处管线碰撞问题予以识别并加以解决,极大程度地降低了施工阶段可能出现的设计冲突。同时团队通过对多种设计方案进行 BIM 模型模拟比选,特别是在暖通空调系统设计中利用能耗模拟和空间分析,最终采用的方案比传统设计预计节能约 15%,大大提高了系统的经济性和环保性。
2. 施工阶段
施工阶段依托 BIM 模型展开了全方位的数字化管理,通过 BIM 模型和施工进度计划的结合构建了 4D 施工模拟体系,实现了对复杂施工工序的可视化推演与优化,提前发现并调整了 7 处关键工序冲突,保障了施工进度的紧凑性与合理性,在质量管理方面利用 BIM 模型对重要节点和隐蔽工程进行三维技术交底,在施工过程中通过移动端实时录入质量检查数据,并与模型关联形成可追溯的质量管理档案。另外针对高空作业临时用电等 5 类危险源基于 BIM 的安全模拟系统实施了标识操作,同时制定了相应预案增强了现场安全管理的主动性以及有效性。
3. 运维阶段
项目交付后运维管理信息平台由 BIM 模型转化而成,设备参数安装资料和维护记录,以及传感器实时数据都集成于其中,运维人员能够借助模型迅速对设备予以定位,进而查阅有关历史维护的信息同时接收系统自动推送的保养提醒,在试运行期间通过依托 BIM 平台所进行的故障诊断,其响应时间平均缩短了约 40%,同时设备维护成本相较于同类项目降低了约12%。平台不仅支持能耗数据的动态监测,还支持其分析为建筑的节能优化以及智能调控提供了数据支撑。
(三)应用效果
在该项目中通过 BIM 技术运用,取得了极为显著的成效,在设计阶段借由碰撞检查以及方案优化削减了设计变更以及返工,提升了设计质量与效率,在施工阶段通过对施工进度的管理和施工质量的管理以及施工安全的管理,使得施工进度、施工质量以及施工安全得以确保,进而提高了施工效率与管理水平。在运维阶段借助设备的全生命周期管理提升了设备的可靠性与使用寿命,减少了设备的维修成本和运行风险,与此同时,项目各参与方之间的沟通和协作效率因 BIM 技术的应用而得以提升,信息传递的误差和延误也相应减少,从而为项目的顺利实施提供了强有力的保障。
三、结论
BIM 技术在建筑机电安装工程中的应用优势显著且效果明显,通过可视化协调性、模拟性、优化性和可出图性等特点,BIM 技术能够有效解决建筑机电安装工程中存在的设计与施工协调困难、管线碰撞问题突出、成本控制难度大、施工管理复杂等问题,提高工程质量和效率,降低成本,提升建筑的整体性能和价值。在实际的应用进程中,建筑机电安装工程的全生命周期能够被 BIM 技术全方位贯穿,其会给设计施工以及运维管理予以全面的信息支撑与技术保障。
(作者单位:广东省建筑工程监理有限公司。)
摘自《中国建设信息化》2025年12月下
