住二公司:数字化赋能项目精细化管理落地

选择字体:[ - - ] 来源:《中国建设信息化》2026年2月下 发布时间:2026-05-18 11:20:57 访问量:

高质量发展是当前我国经济社会发展的主题,是中国式现代化的本质要求,落实到企业层面,就是精细化管理——从每个点、每条线、每个面降本增效,涵盖管理费、进度、工程质量、材料消耗等各个环节,通过精细化管理实现利润最大化、成本最小化。

在经济下行压力凸显、工程行业利润率持续下滑的当下,提高项目成本管控能力成为企业生存发展的关键。北京住总第二开发建设有限公司(以下简称“住二公司”)坚持创新驱动,应用广联达项目数据决策系统(PMSmart)等数字化工具,打通算量、进度、物资、劳务等各类业务数据,赋能项目管理人员基于实时、动态数据进行经营分析和管理决策,提升项目精细化管理水平,助力项目利润提升,实现高质量发展。

一、加快数字化转型赋能项目精细化管理

精细化管理是住二公司提升企业治理能力、核心竞争力,实现高质量发展的重要举措。住二公司董事长张海松分析,高质量发展是当前我国经济社会发展的主题,是中国式现代化的本质要求,落实到企业层面,就是精细化管理——从每个点、每条线、每个面降本增效,涵盖管理费、进度、工程质量、材料消耗等各个环节,通过精细化管理实现利润最大化、成本最小化。

张海松强调,面对高质量发展要求,企业向精细化管理转型是唯一出路。“转型不一定是业务转型,更要从管理和思想上转型,学会用更先进的武器和手段提升自己。”他表示,企业要多尝试创新,在精细化管理上下更大功夫,实现从公司到项目、从上部到基础的一线贯通,让企业运营更高效。

在住二公司的精细化管理实践中,数字化工具的应用是重要抓手。“数字化对传统施工行业帮助很大。”张海松举例,施工企业画图、算量工作量大,传统模式下易出现审核偏差甚至无人审核的问题,而数字化工具能辅助发现漏洞和弱点,助力与甲方对量、控制下游分包用量。从手工制表到应用 Excel,再到如今各模块联动的智能软件,不仅解决了计算错误问题,还大幅提升了工作效率。张海松希望 : 一是运用数字化软件系统,从一定程度上提升管理效率 ;二是激发大家的创新思维,提升管理能力和精算能力。同时,他对数字化赋能经营工作提出四点要求 : 一要提升项目前期策划能力 ;二要及时更新价格平台信息,做好“掐尖”控制 ;三要运用软件系统做好量的控制 ;四要结合集团盘点工作丰富项目管控数据。住二公司引入的广联达 PMSmart系统等数字化工具(如图 1 所示),以算量为基础,以进度为主线,打通项目算量、进度、物资、劳务等各类业务数据,全面优化钢筋、混凝土损耗等管理,提升物资管理效率与成本管控能力,保障项目履约,提升项目利润。

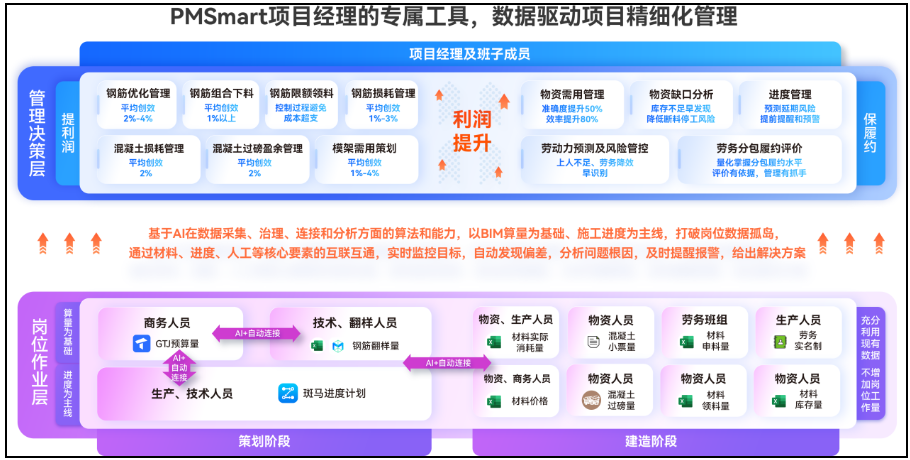

图 1 PMSmart 系统的功能模块及优势示意

二、提升成本管控能力确保项目完美履约

在项目成本管理中,钢筋、混凝土等材料的管理占据核心地位。钢筋管理存在的问题包括,钢筋分包导致成本过高、钢筋限额领料管理不严、钢筋加工损耗严重等 ;混凝土管理存在的问题包括,混凝土标号错用、混凝土现场亏方、现场质量控制存在偏差、过程无法精准识别管控等。住二公司在顺义新城项目和延庆镇西北片区安置房建设项目(北区)中采用 PMSmart 系统和主要材料限价平台,充分利用项目已有的业务数据,不增加岗位工作量,助力钢筋、混凝土等材料精细化管理落地。

按甲方要求,顺义新城项目计价中利润及管理费分别记取 1% ;钢筋、商混及预制构件在信息价的标准基础上,分别降低 19%、25% 及 40% ;除此之外,甲指分包份额占比暂估合同价 42.12%,此部分仅记取 2% 的总包管理服务费。根据严峻的清单收入情况,项目在重计量时必须确保核对工程量的准确性。通过应用 PMSmart 系统,与地泵、人工采购联动,有效控制了混凝土和钢筋的损耗量,不仅未出现亏损,还实现了盈利。

项目及时测算钢筋优化率,1 月~3 月部署 9#、13# 楼钢筋预算量较翻样量多 5.1 吨,优化率指标 2.77%,管控情况较好。4 月中旬完成钢筋建模,搜集分包翻样量,上传 6 栋单体住宅楼数据进行对比,优化措施筋布置,在与甲方重计量时,索要因结构大量高低跨布置涉及的 71.8 吨措施筋支出,钢筋优化率为 3.34%,6 栋住宅楼阶段性盈余 67.9 吨。在混凝土管理方面,1 月 ~3 月部署 9#、13#楼,项目混凝土损耗率为 1.77%。4 月 ~5 月部署现场 13 栋住宅楼及地库数据,第一次部署完成后,混凝土损耗率为 8%,识别约 1012 立方米混凝土损耗 ;拆改问题后项目混凝土损耗率为 0.87%,识别 382.92 立方米混凝土损耗 ;通过数据对比,发现并找回 629.08 立方米混凝土。通过 PMSmart 系统,项目分析、查找图形算量钢筋及商混工程量问题,目前重计量已收回 68.98 万元,后续争议涉及 197.5 万元,将与建设单位沟通并收回。截至 6 月 9 日, 项 目 1~16# 楼及地库结构施工完成,水电预留预埋完成,PMSmart 系统进度模块统计已完成整体施工任务的 77%。如图 2 所示,借助 PMSmart 系统,项目实现物资精细化管控、进度与资源协同、成本与风险双控。

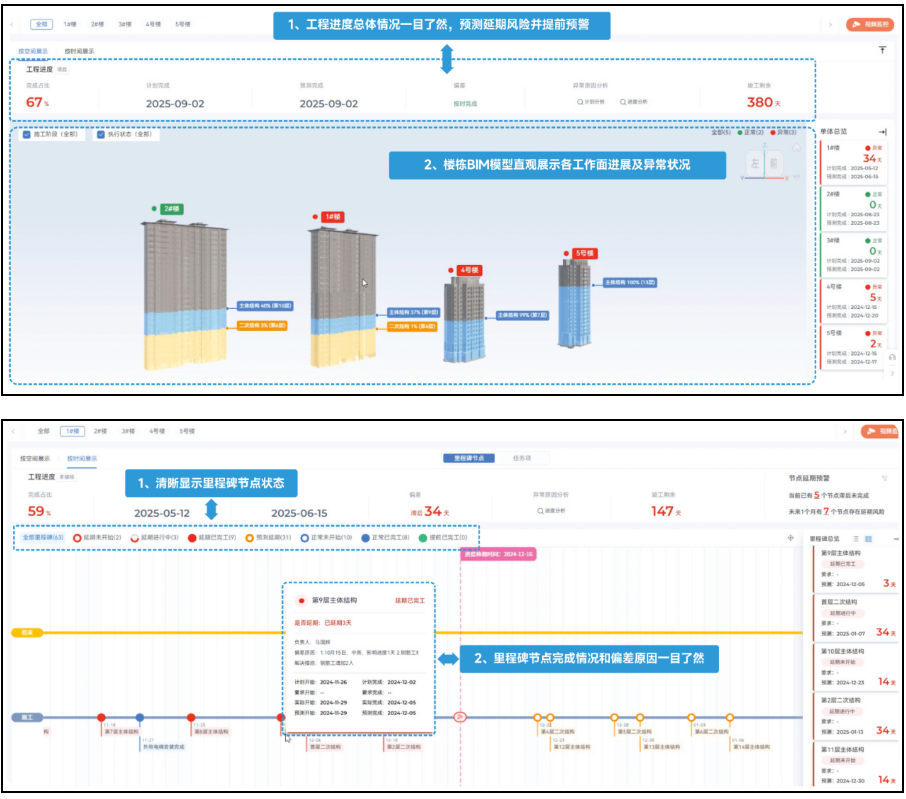

图 2 基于 PMSmart 系统的进度管理说明图

延庆镇西北片区安置房建设项目(北区)引入 PMSmart 系统,有效整合算量、物资及各项业务数据,打破数据壁垒,实现项目管理部门横向贯通协同。当数据出现异常,即刻发出预警提醒,在项目重计量前测算项目整体成本上报甲方,保障以收定支为项目创造利润。

在钢筋管理方面,1 月 ~2 月部署两栋单体(1# 楼、2# 楼),优化率指标 4.23%,钢筋预算量与翻样量节约 24 吨,管控情况较好。过程识别细部数据存在管控风险约 4.5 吨量差,识别约 2.5 万元经济效益。2 月 ~3 月部署 7 栋单体(1#~7# 楼),优化率指标4.53%,钢筋预算量与翻样量节约 29 吨,管控情况非常好。项目于 4 月中旬重计量,在重计量前整体测算现场钢筋优化率,识别数据存在管控风险约 13 吨量差,整体识别约 10 万元经济效益。在混凝土管理方面,自动测算混凝土损耗率,1 月 ~2 月经过数据部署(3 栋单体),测算项目混凝土损耗率为 2.22%,整体损耗 28 立方米(测算约 1000 立方米混凝土)。2 月 ~3 月部署 7 栋单体(1#~7# 楼),项目混凝土损耗率为 2.94%,整体损耗 31 立方米(测算约 3400 立方米混凝土),系统统计识别约 177 立方米问题偏差,产生约 8 万元经济效益。如图 3 所示,PMSmart 系统在钢筋优化管理方面的应用,为项目提供了快速、精准的数据支撑,有效助力精细化管理落地,帮助项目实现降本增效。

图 3 基于 PMSmart 系统的钢筋优化管理说明图

“实践证明,数字化工具能让从项目经理到普通技术员全体项目人员,都对数据保持高度敏感,实时监控材料进场、消耗、节约情况,从而精准控制成本。”张海松表示,住二公司将持续推进 PMSmart 系统进度及劳务相关功能在项目中的应用,进一步推动精细化管理落地,助力项目全方位、全周期规避成本风险,确保项目高效、稳健推进,实现企业高质量发展。

摘自《中国建设信息化》2026年2月下
